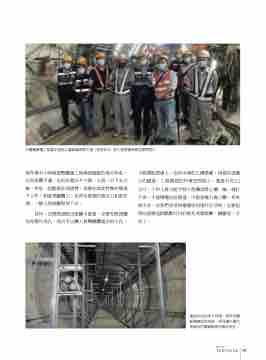

  台電輸變電工程處北區施工處副處長陳文通(前排右 3)到工程現場視察並慰問同仁。
每作業半小時便要暫離施工現場到溫暖的地方休息, 以免身體不適。也由於進出不方便,人員一旦下去之 後,休息、吃飯都在洞道裡,長期在如此特殊的環境 下工作,相當考驗體力,若非有堅強的意志力和責任 感,一般人恐很難堅持下去。
另外,在開挖過程也是關卡重重,必需先將預鑄 水泥環片洗孔,洗出可以讓人員彎腰鑽進去的小孔,
才能開始挖凍土。由於冷凍的土壤很硬,相當於混凝 土的硬度,工程開挖的作業空間很小,寬度只有 2.2 公尺,工作人員只能手持小型機具將土壤一塊一塊打 下來,才能慢慢往前推進,可說是電力施工難,米米 皆辛苦。在我們享受供電穩定的現代生活時,也要記 得向底層這群默默付出的無名英雄說聲:謝謝您,辛 苦了。
 建造完成的地下洞道,將來待輸 配電線路完成後,將可讓大臺北 地區的供電網絡更加穩定安全。
