撰文者:溫郁琳、林曉薇
臺灣電力產業的開端:水力發電
「電力」,是我們日常生活中媲美五星級的服務,全天候待命,按下開關,隨時用電。臺灣電力產業早在百年前開始發展,日本總督府在北部新店溪流域,利用地勢落差發電,1905(明治38)年興建臺北第一發電所(今新店區龜山發電廠),成為全臺首座近代水力發電系統設施。
水力發電做為臺灣近代發電系統的起點,相較火力、核能及再生能等不同發電方式,受限於發電容量及效率,發電配比上做為支援角色。近年因能源永續議題,天然潔淨的能源特性,再次受到關注及討論。而水力發電廠位於自然生態豐富的山林溪谷沿岸,並對外開放參觀,成為民眾休閒旅遊及親近電業文化的好去處。
串聯文化資源及地方發展的「文化路徑」觀念
「文化路徑」概念最早可追溯自1984年歐洲理事會提出的歐洲理事會文化路徑計畫(Cultural Routes of the Council of Europe Programme),第一條歐洲文化路徑「聖地牙哥·德·孔波斯特拉聖之路」,開啟以「主題」串聯多元文化資源,使民眾透過實地體驗文化內涵。
國際觀念影響下,臺灣在2016年由文化部提出建構「臺灣文化路徑」概念,「文化路徑」並非指文化小旅行,而是反映國際趨勢來整合文化資源的經營方式,以系統性的文化角度理解其內涵,開啟了對文化資源及地方發展的另一種想像。
順著新店溪水脈,踏上「電業產業文化路徑」
新店溪流域的四座電廠,除了最早的龜山發電廠在2006年登錄為歷史建築;其他桂山發電廠的粗坑、桂山與烏來機組,其發電廠建築、發電系統構造物設施,以及室內運轉的發電機具均為自戰前持續至今,並持續營運發電,共同於2011年登錄為歷史建築,彰顯他們的歷史價值與意義,成為「活」的電力產業遺產群。
現在,讓我們跟著新店溪流域上的水電足跡,順著水流從上游向下移動…

【圖-1】「電業產業文化路徑」新店溪流域插圖
(繪製者:鄭宜芳 YiVon)

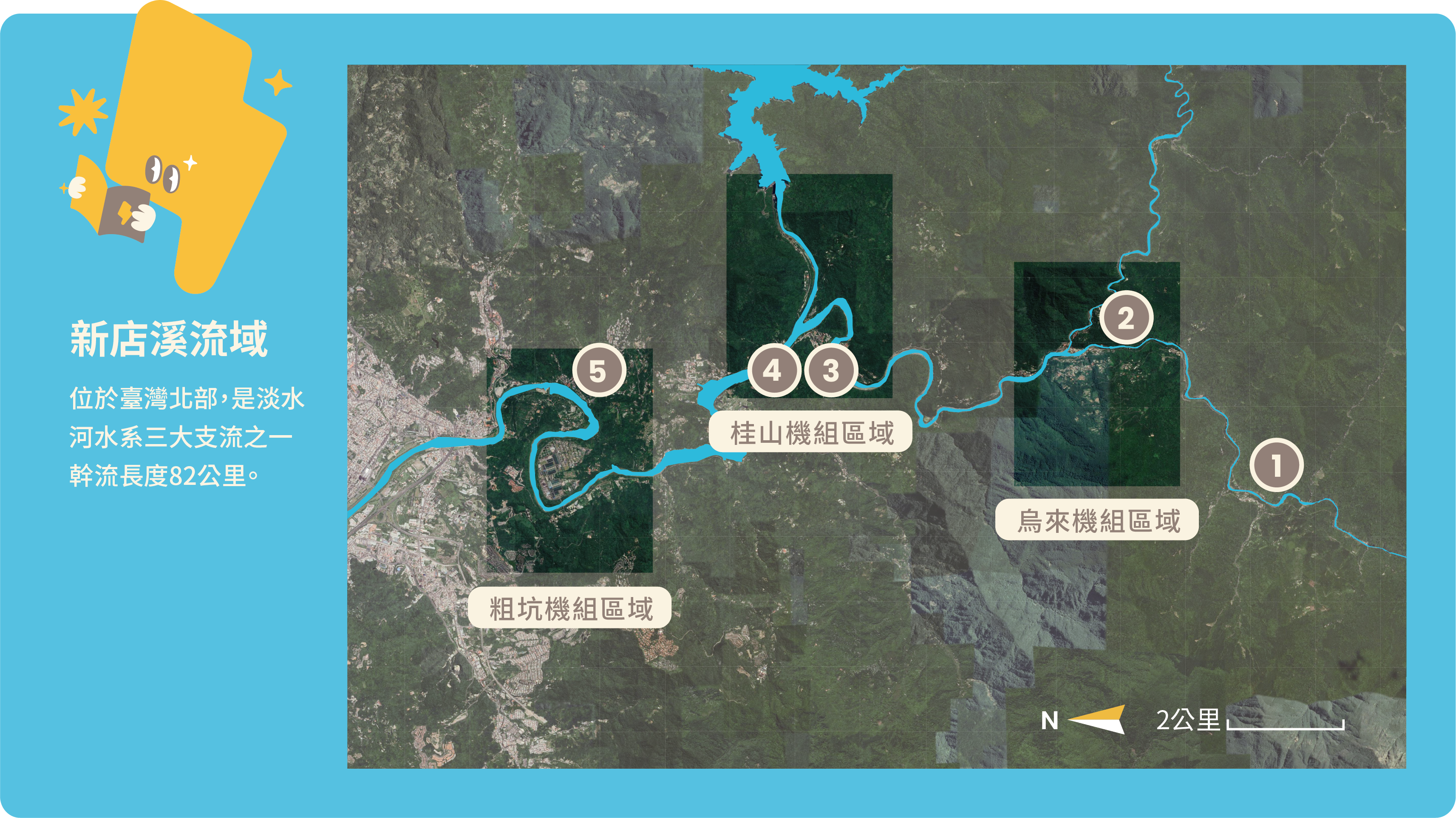

【圖-2】「電業產業文化路徑」新店溪流域地圖
烏來機組區域:隱身於觀光景點內的電業設施
聚集許多觀光景點,像是內洞國家森林遊樂區、烏來林業生活館及烏來泰雅民族博物館等,以及烏來溫泉、烏來台車遊憩設施。都可看到過去原住民文化、林業發展的歷史痕跡。
羅好壩
羅好壩位於內洞國家森林遊樂區內,步道平緩,特別適合長輩、親子行走。園區內陡峭地勢與溪流形成的瀑布,可享受豐富的負離子。可從步道擁有觀賞到「羅好壩」的最佳角度,Tiffany Blue般的水色,鏡射的山景;成為剛性堅固工程設施的另一種溫柔美麗風貌。

【圖-3】內洞國家森林遊樂區

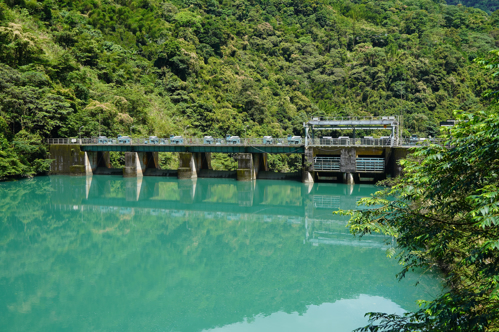

【圖-4】羅好壩烏來機組
人聲鼎沸的烏來老街,是1990年代因應觀光需求出現的用詞,街道最初是為了興建烏來機組,運輸器材所開闢的。(註1)行經覽勝大橋到對岸的溫泉街,可看到烏來機組廠房及開關場的外觀,形似於水面上航行的軍艦。當時為了復甦戰後生活,接續日治時期尚未完成的烏來機組工程,成為戰後國人第一座自力建設的發電廠。

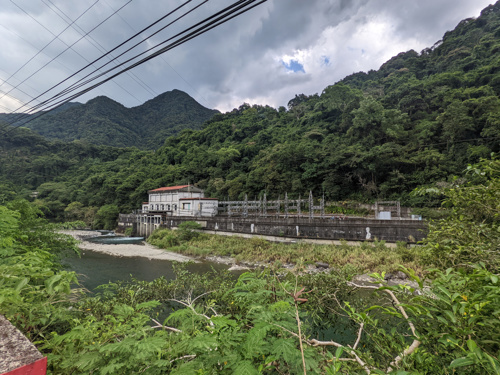

【圖-5】彷彿軍艦造型的烏來機組
桂山機組區域:認識電業知識的重要入口
桂山機組是台電公司桂山發電廠的行政中心,由此遠端遙控其他發電機組。此外,此區域還有「新店區龜山發電廠」遺址,以及供應臺北地區自來水的翡翠水庫。
新店溪水力發電文物展示館
桂山發電廠的「新店溪流域水力發電文物展示館」,介紹新店溪流域的電業歷史人文及自然生態特色。周邊規劃蝴蝶生態園區、輪機展示區,是鄰近居民喜愛的散步場域。不過,夏季最受歡迎的地方應該是展示館對面的冰品部了,炎熱夏日總是大排長龍,就是為了這一口平價又實惠的涼爽。

【圖-6】新店溪水力發電文物展示館

【圖-7】冰品部

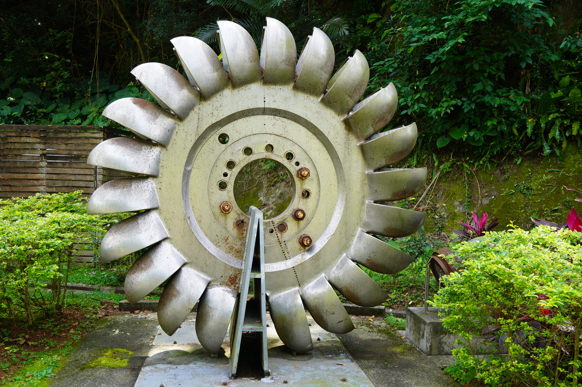

【圖-8】輪機展示區
新店區龜山發電廠
日治時期由日本實業家土倉龍次郎提出「龜山水力電氣開發案」,1903(明治36)年因財務因素改由總督府接手推動,成為全臺首座近代水力發電系統設施。落成後歷經數次風災侵襲而改建,於1941(昭和16)年退役。1968年龜山發電廠由私人購得,2006年因為其代表性登錄為歷史建築,但廠房因年久失修,於2012年坍塌,隱沒入電力產業歷史。

【圖-9】龜山發電所。典藏者:中央研究院臺灣史研究所檔案館。數位物件典藏者:中央研究院臺灣史研究所檔案館。創用CC 姓名標示-非商業性 3.0台灣(CC BY-NC 3.0 TW)。發佈於《開放博物館》[https://openmuseum.tw/muse/digi_object/3a61249d0a1a8f53ab9aa3b63c25d8da#4122]。

【圖-10】新店區龜山發電廠的「台」字章遺構
粗坑機組區域:優雅又迷人的電廠建築
此區域早年陸路交通不便,以船運為主,粗坑機組鄰近有過去的小粗坑渡。(註2)以及早期過去的入山道路「屈尺古道」,現為民眾喜愛的健行步道。
粗坑機組
粗坑機組興建於1909(明治42)年,其優雅的建築外觀,仍完整保存百年前的風貌。建築形式為紅磚造及大跨距之鋼骨桁架,屋頂設有可散熱的高凸式氣窗,山牆留有「台」字章標誌。此外,粗坑機組是新店溪流域機組中,唯一可觀看前池、壓力鋼管、發電機組及尾水等「川流式」發電流程的場域。

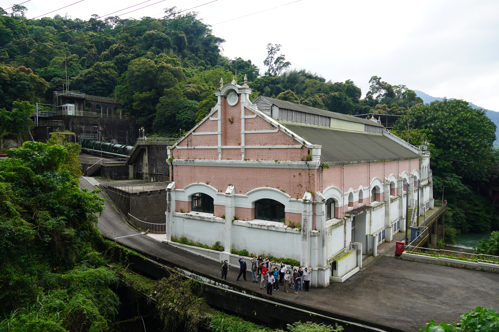

【圖-11】粗坑機組

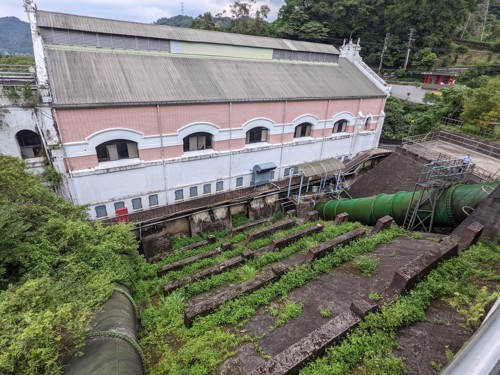

【圖-12】壓力鋼管連接至粗坑機組

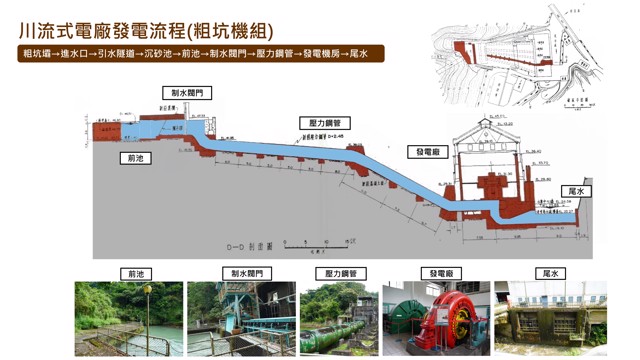

【圖-13】川流式發電流程
圖片來源:依據桂山發電廠提供工程圖再製而成。
結語
沿著新店溪流域的水電足跡,我們發現電業文化與自然環境、產業發展之間的連結。自一百多年前的發電機啟動之際,儘管地景風貌變化許多,轟轟的發電聲仍持續流轉。今日才有機會,共同理解、見證電力如何支持著我們的生活。
參考資料:
- 林曉薇主持計畫(2023),「『臺灣電力產業文化路徑規劃調查研究案』結案報告書(修訂版)」,未出版:台灣電力股份有限公司。
- 林曉薇主編(2022),「文化路徑─整合性文化保存理念的實踐經驗」,臺中市:文化部文化資產局。
- (註1) 烏來區公所(2019)。「烏來區志」,新北市:烏來區公所。頁323。
- (註2)彭美里(2014年7月26日),92故事巷-新店文史館,「新店溪中游的渡口」,https://localvoiceche.pixnet.net/blog/post/162324144,(2024年4月22日)。
你可能有興趣
見證材料革命:台電典藏的 NEI 製風向風速儀
作者:陳韋聿 你見過螺旋槳式的「風向風速儀」嗎?這類儀器的型制經久不變,在機場、船舶等各種需要氣象觀測的場合,總有機會發現它的蹤影。 早期,台電在進行電源開發的勘測工作時,也需要蒐集現場環境的氣象數據。當時所使用的一具風向風速儀,目前就保存於台電的文物典藏中心。儀器下方的銘牌寫有其型號 N-162D,以及 Nippon Electric Instrument, Inc. (簡寫為NEI)等字樣,顯然是日本製造的產品。 若仔細爬梳日本方面的文獻,就會發現這具風向風速儀與它的製造廠商,在日本氣象觀測史上都頗具重要性。箇中故事,值得我們細細述說。 台電典藏的 NEI 製螺旋槳式風向風速儀。 - Nippon Electric Instrument 這個名字,按照字面意思,很容易令人聯想到日本的重量級企業「日本電氣」(臺灣分公司名稱為「恩益禧」)。不過,「日本電氣」的英文名稱其實是 Nippon Electric Company (簡寫為NEC),它顯然不是這件文物的製造廠商。 實際上, NEI 的日文原名是「株式会社日本エレクトリック・インスルメント」,該公司創立於 1965 年,是風向風速儀的專門製造商。 NEI 現已不存,但該公司曾有一本名為 WIND PRESS 的定期出版刊物,能夠幫助我們掌握許多故事線索。 2000 年出版的第 3 期 WIND PRESS 收錄了一篇文章,名為〈わが国の風向風速計の歩み〉,回顧了日本風向風速儀的技術發展史。該文提到: NEI 創始人野澤侑司的父親(姓名未詳)原本也是氣象設備製造商。據說在 1950 年代,他與日本氣象廳合作研發出日本史上第一個電子式的螺旋槳式風向風速儀。不過,那時的儀器仍是用黃銅製造,重達 23 公斤,曝露在自然環境中也容易有鏽蝕、受損等等問題。 1965 年,出於我們不知道的理由,野澤侑司離開了父親的公司,自行創辦 NEI。隔年, NEI 旋即發表日本史上第一款運用 FRP (塑鋼)材料製成的螺旋槳式風向風速儀 —— 重量更輕,材質更耐久,完美彌補了過往黃銅製儀器的缺點。 值得注意的是,同一本刊物的後半部分,呈現了 NEI 創社以來推出的產品,其中也提到台電典藏的這件塑鋼製螺旋槳式風向風速儀 N-162D ,並且說到該產品是「広く普及している風向風速計」(廣泛被使用的風向風速儀)。 NEI 與其他公司合併後組成的「 ANEOS 株式会社 」,今日所生產的螺旋槳式風向風速儀,整體形制與台電典藏的 N-162D 仍然相去不遠。(圖像引用自 ANEOS 株式会社網站) - 台電典藏的這件 N-162D ,在建檔之初,所登載的說明內容,多數引用自中央氣象署南區氣象中心所建置的科普教育內容頁面。沿襲該頁面的說法,這具儀器的使用時間,也暫時被推定在 1950 至 1970 年代之間。 不過,根據前文的資料爬梳,我們大致可以確定:本件儀器的製造與使用年代,應當都在 1966 年以後。 實際上,早期台電使用的眾多日本製儀器設備,來源相當多元。有些器物很早便已在市場上流通(例如 19 世紀晚期便已出現的中淺測器製普萊斯旋杯式流速儀),可能接收自第二次世界大戰前的「臺灣電力株式會社」;有些器物則如同本件風向風速儀,可能是在 1963 年電源開發處成立後,才陸續向日本方面進行採購。 N-162D 在臺灣雖已成為「文物」,但在晚近的時代裡,我們仍能看到它持續被使用在日本的消防設施、研究船、調查船當中。這樣看來,NEI 在 1966 年推出的 FRP 製風向風速儀,確實是劃時代的發明,使風向風速儀能夠挺過歲月考驗,更加經久耐用。 2019 年, NEI 已經與另一家歷史悠久的設備製造商「小笠原計器製作所」(「電業文物典藏」網站亦收錄了這家公司製造的一件水位計)合併,成為「ANEOS株式会社」。不過, NEI 的創始人野澤侑司,今天仍舊擔任著這家公司的會長職務。若有機會帶著台電典藏的 N-162D 前往拜訪,或許,這位企業家還能告訴我們更多與之相關的故事呢! 野澤侑司(右)目前是 ANEOS 株式会社的會長,他所成立的 NEI 影響了日本風向風速儀的技術發展。(圖像引用自 ANEOS 株式会社網站) 參考資料 〈わが国の風向風速計の歩み〉,收錄於株式会社日本エレクトリック・インスルメント編,WIND PRESS,vol.3(2000,東京),頁4-5。
2025.02.14
「一定要做,就好好做」:前輩工程師黃世傑與他的霧社大壩興工記
每逢假日,總有大量遊客會驅車深入南投山區,欣賞日月潭的美麗風景。但你知道嗎?日月潭的湖水其實有很大一部分是透過隧道與鋼管,引用自十餘公里遠的濁水溪。而1959年落成於濁水溪上游地區的「霧社大壩」,就是為了要在旱季時候補充日月潭的蓄水量而興建。 現年95歲的中興工程顧問公司前董事長黃世傑先生,是臺灣土木水利工程界的前輩工程師。1953年至1955年間,他曾任職於台灣電力公司的霧社工程處,參與霧社壩的興建。2020年,台電特意邀請黃先生拍攝影片,憶述霧社壩相關史事。在老工程師的記憶裡,霧社壩的施工過程,究竟還有哪些鮮為人知的秘辛呢? 美援挹注,工程重啟 霧社壩的建設,起始於日治時代末期。不過,這座水壩的興築,在二戰結束前並沒有多少進展。一直到1950年代初期,臺灣獲得美援支持,大壩才由台電公司接手復工。 工程重啟之初,台電曾商請美國內政部墾務局(Bureau of Reclamation)組成工程顧問團隊,到現場提供技術支援。隨後不久,美國的水壩建築權威薩凡奇(John L. Savage)也應邀來臺。正是在這些專家的勘查與研商之下,霧社壩的設計,才變更為今日我們所看到的拱型重力壩。 黃先生回憶起霧社壩的興建過程,台電工程人員必須一邊仰賴墾務局顧問的指導,一邊在實作當中探索學習,整個團隊的技術能力,也在過程當中獲得長足進步。其中許多人員,日後也繼續參與臺灣其他大型的土木水利工程。換句話說,1950年代的霧社壩施工現場,宛若工程專業人才的培訓學校,對於20世紀後期臺灣的現代化建設可謂饒富貢獻。 篳路藍縷,克服難題 談及霧社壩工程期間所遭遇的困難,黃先生對於混凝土的製備與運輸,印象特別深刻。他指出,建壩所需使用的巨積混凝土性質較為特殊,在當時的臺灣並沒有合格營造廠能夠提供,只能由台電自行聘僱工人,直接投入生產。過程之中,無論原料搬運、混凝土成分比例調控等等都無前例可循,現場人員必須逐步試驗、摸索前行。每一道難題,在在考驗著台電工程人員的應變能力。 黃先生憶起當年,為了製造出一種配合混凝土模板的大型螺絲,工程團隊在臺中地區遍尋相關業者,好不容易有鐵工廠願意承包,成品的良率卻始終難以令人滿意。最終,他們只能指派專人進行手動試驗,從成千上萬個螺帽與螺絲當中揀選出堪用品。黃先生笑道:「這都是很笨的方法。」然而,也正是這些腳踏實地的「笨方法」,最終成就了一樁在臺灣史無前例的大壩工程,並使得整個日月潭的水力發電體系發展得更為完整。 回首往事,無悔青春 1950年代,霧社壩的對外交通並不如今日便利。因此,參與這樁工程的台電人得住在工地附近的宿舍裡,很少與家人團聚。當時,許多現場工程人員的家屬都居住在距離大壩30公里外的眷舍,只能憑藉著一條夜間開放的電話線來相互聯繫。 在當年的克難環境裡,台電團隊為了完成霧社大壩所承擔的辛苦,實在難以言喻。儘管如此,黃先生仍舊豪氣地說:能夠參與這樣一個歷史性的建設工程,是人生中非常值得的一次經驗。「既然一定要做,就好好做」——影片末尾,黃先生的感言十分簡短。身為工程人的堅持與執著已經完整地體現在這些短短幾個字當中了! 霧社壩工程口述歷史對談
2024.09.06
1920年代的臺灣,已經有潮汐發電的相關報導?
作者:陳韋聿 在四面環海的臺灣,如何運用海洋裡的波浪、海流、潮汐、溫差等各種動能來進行發電,一直是人們十分感興趣的議題。但你知道「海洋能發電」的概念,是從什麼時候開始在臺灣萌芽的嗎? 答案很可能出乎你的意料 —— 早在一百多年前,生活在臺灣的人們,已能夠在報刊雜誌當中,讀到各種關於海洋能發電的案例報導! 1920 年代刊登於《臺灣日日新報》上的潮汐發電相關報導。(圖像來源:國立臺灣圖書館) - 1923 年 10 月 25 日,《臺灣日日新報》漢文版刊載了一篇報導,題名為〈乾滿潮利用發電計劃〉。原來,當時同樣受到日本統治的朝鮮,許多專家正研議要利用西海岸滿潮與乾潮落差極大的地理特性,來進行潮汐發電。特別在半島中部的仁川,每日的潮差動輒高達八公尺,正是最適宜的地理場所。 因此,當 1920 年代世界許多先進國家紛紛提出潮汐發電計畫的時候,朝鮮總督府也跟上這股風潮,開始延聘專家,研議在仁川港附近設置潮汐發電廠的可行性。後來,當局還出版了一本名為《潮力發電》的小手冊,將各種方案詳列於其中。而在 1923 年,這個醞釀於朝鮮的建設構想,也在同為大日本帝國殖民地的臺灣被報導出來。 《潮力發電》一書所收錄的仁川潮汐發電站建設構想圖。(圖像來源:日本國立國會圖書館) - 1924 年 7 月,《臺灣日日新報》又邀請到東京帝大畢業、曾任職於臺灣電力株式會社的總督府技師篠原國憲,來為一般讀者解說什麼是「潮力發電」。他所撰寫的三篇連載文章,也在該報的漢文版有翻譯版本。在當時的臺灣,必然也曾有許多臺籍人士是透過這些文章,首次認識潮汐發電。 這三篇文章的日文版末尾,除了詳細介紹到前述的朝鮮仁川灣潮汐發電計畫以外,還提到了另一個發生在「セバーン河口」的案例。「セバーン」即英國西南部的塞文河(River Severn),河流出海口的平均每日潮差亦是名列世界前茅,同樣在 1920 年代,英國議會也曾熱烈討論在塞文河口建設潮汐發電廠的可行性。 1921 年刊登於英國報刊雜誌上的塞文河口潮汐發電站想像圖。(圖像來源:Wikipedia) - 值得注意的是,無論在仁川灣或塞文河口,兩地的潮汐發電構想雖然在 1920 年代即已提出,在後來的數十年間也數度受到輿論矚目,但在整個 20 世紀,這兩個構想卻始終未被落實。實際上,全世界第一個具有規模的潮汐發電廠,要到 1966 年才真正誕生於法國布列塔尼的朗斯河口。儘管潮汐發電的探索與試驗很早就已展開,但它同時存在著許多需要克服的技術瓶頸與成本風險。尤其在 20 世紀後期,當環境議題越來越受到重視,要在河口或海岸興建這種大型工程,也就更需要審慎評估。 回顧歷史,潮汐發電的概念早在 1920 年代便已透過報章雜誌被帶入臺灣。不過,人們真正開始重視海洋能發電,並積極在島嶼四周圍尋找具有發展潛力的場址,則是相當晚近的事情。近年來,台電公司也曾經在綠島進行波浪發電試驗的前期評估,同時也透過自有媒體進行海洋能發電的知識普及。另一方面,台泥公司也在花蓮和平火力發電廠提出「海洋溫差發電計畫」。可見海洋能發電,正在臺灣各地進行嘗試。 邁入 21 世紀以後,韓國仁川海岸線上的「始華湖潮汐發電廠」已經在 2011 年竣工並開始營運。另一方面,塞文河口的潮汐發電建設計畫,也正在英國掀起熱烈的議論。隨著技術的進步,國外的成功案例逐一誕生。未來在臺灣,海洋的動能或許也將被轉換為電力,幫助我們朝著永續發展、淨零轉型的目標邁進。 參考資料與延伸閱讀 李蘇竣,〈抽取7℃冷海水 和平電廠擬新設海洋能 拼全球首例MW級溫差發電〉,環境資訊中心網站,2024年7月14日。 莊閔茜,〈「南部光電、北部海洋能」 專家:台灣波浪能開發潛力破25GW〉,環境資訊中心網站,2025年7月11日。 李蘇竣,〈再生能源的後浪:海洋能有幾種? 四面環海的台灣具備多少潛力?〉,環境資訊中心網站,2024年5月16日。 許瑛娟,〈【圖解電未來08】 探索藍色能源 海洋能發電〉,《台電月刊》728期,2023年8月。 〈尚待探索的永續流動能源—海洋發電〉,經濟部能源署能源知識庫網站,2015年12月5日。 陳建宏,〈海洋能源開發所面臨的挑戰〉,國立成功大學能源教育資源總中心網站。 Eun Soo Park, Tai Sik Lee, ”The rebirth and eco-friendly energy production of an artificial lake: A case study on the tidal power in South Korea,” Energy Reports, Vol 7 (2021), pp. 4681-4696. David Gordon Tucker, “Tidal Power: From Tidemill to Severn Barrage,” Wind and Water Mills, Vol 9 (1989), pp.15-39. Esme Ashcroft, “'UK should not ignore tidal lagoon recommendations',” BBC, 2025.06.23. Scarlett Evans, “La Rance: learning from the world’s oldest tidal project,” Power Technology, 2019.10.28. 朝鮮總督府遞信局編,《潮力發電》,京城府:朝鮮總督府遞信局,1930。 〈干滿潮利用發電計劃〉,《臺灣日日新報》,1923年10月25日,第6版。 篠原國憲,〈潮力發電 (上)〉,《臺灣日日新報》,1924年7月1日,第3版。 篠原國憲,〈潮力發電 (下)〉,《臺灣日日新報》,1924年7月2日,第3版。 〈潮力之發電〉,《臺灣日日新報》,1924年7月11日,第4版。 〈科學界 日潮力之發電(續)〉,《臺灣日日新報》,1924年7月16日,第4版。 〈科學界 日潮力之發電(續)〉,《臺灣日日新報》,1924年7月18日,第4版。
2025.09.30
尋訪風的來處:蔡文華與澎湖第一部風力發電機
1965 年,台灣電力公司曾在澎湖後寮地區的牛頭山上,裝設一部風力發電機 —— 在臺灣的電業發展史當中,這應當是第一部能夠持續運轉、所產生的能源也可以併入輸供電系統的風機。 風島上的第一部風機 檔案資料顯示,之所以會有這部風機,應是 1961 年台電機電處處長周春傳在丹麥參觀過該國的風電事業發展情況後,所萌生的想法。理所當然的,這個實驗性的風機建設計畫,便被選在澎湖進行。 澎湖向來被稱為「風島」,若能利用當地特有的強風發電,也能夠解決離島地區供電成本較高的問題。整個計畫的選址查勘、預算編制、設計製造等等,則交由位於臺北松山地區的台電修理廠(即今日已登錄為國家文化資產的「台電中心倉庫」)負責。 1965 年的夏天,50 瓩的風力發電機終於完工。9 月,當東北季風襲向澎湖群島的時候,這部風機也正式開始運轉送電,為臺灣的風力發電史揭開新頁。 1965 年裝設於澎湖白沙後寮的臺灣第一部風力發電機。(圖像引用自《島嶼有光:澎湖、金門、馬祖供電物語》) 獨自爬上風機的少年 不過,由於相關技術尚不成熟,風機的金屬葉片經常因為材料的應力不足而損壞,需要時時更換、維修。此外,當時的風機也還缺乏葉片旋角的自動調整機制(Pitch Control System),一旦風速過高,就可能使風機運轉太快,造成損毀。 為了確保風機能夠順利運轉,台電修理廠必須定期派員前往澎湖後寮,執行修繕與保養工作。之後,公司更進一步在澎湖當地委任專門人員,每日駐點維護。而在 1971 年,蔡文華就曾經擔任這個角色。 1955 年出生於澎湖的蔡文華,初中畢業便考入台電,旋即前往高雄接受培訓。一年後,他便被分派到台電修理廠任職。廠裡的師傅知道蔡文華是澎湖人,遂要他一起渡海到澎湖去檢修風機,後來便將他留在澎湖,成為風機的專門守護者。 「(我)十六歲就爬上風力發電機。」在2020年的一次訪談當中,蔡文華回憶起過往在風機上工作的的故事,言語中似乎透露出幾許自豪。 台電退休同仁蔡文華,在臺灣第一架風機原址尋找舊時痕跡。(圖像引用自《島嶼有光:澎湖、金門、馬祖供電物語》) 澎湖風電發展史的見證者 在後寮獨自守著風機的那段時間裡,蔡文華總是一個人帶著便當出門,上午8點來到風機面前,到了5點再搭乘最後一班公車返回馬公。這份工作,除了得為風機進行擦拭、上油、儀表檢查、製作報表之外,還得時時監測風象,並且在必要的時候手動煞車,減緩風機的轉速。 1973年,台電決定讓後寮風機停止運轉,蔡文華檢修風機的任務也就此告一段落。不過,命運的安排,有時頗為巧妙。1990年,台電又在澎湖的七美電廠建造了兩部風機,那段期間,蔡文華正巧也曾擔任七美電廠的廠長。兩次風電計畫,都有他的參與,可說是完整見證了澎湖風電史的早期發展。 舊時代的風機雖然早已消逝,但風電發展的腳步未曾停歇。如今,臺灣的風機建設正大步向前邁進,技術也正在不斷更新。未來,也將有更多的電力工作者投入相關工作,共同守護臺灣的風電事業。 參考資料: 劉智淵,《島嶼有光:澎湖、金門、馬祖供電物語》,臺北:台電,2020。 《離島電業發展文化資產清查委託服務案期末報告書》(臺北:台電,2020),〈離島台電退休人員訪談記錄(逐字稿)〉,頁398-405。
2025.02.18
1960 年代的風電技術,比你想的更加先進?
談到臺灣的風力發電,人們的目光多半聚焦於近年西部沿海風場的發展,卻鮮少注意到,半個多世紀前的澎湖,早已進行過一場開創性的實驗。 近期,台電出版的《島嶼有光:澎湖、金門、馬祖供電物語》,完整披露了1965年澎湖後寮曾裝設風力發電機的這段佚史。作者還找到當年負責維修工作的蔡文華先生,協助訪查風機舊址。也因為有這本書的出版,這段幾近被遺忘的故事,才逐漸為人所知。 不過,關於後寮風機的建設背景,《島嶼有光》只簡略提到它的建設緣由,可能與 1961 年台電機電處處長周春傳的丹麥考察經驗有關。那麼,是否還有其他資料能補充這段歷史? 翻查當年的報刊雜誌,也許是一條可行的研究途徑。這篇文章蒐集了《徵信新聞報》、《中央日報》、澎湖《建國日報》 在 1965 年前後關於澎湖風機建設的報導,試圖從這些史料中挖掘更多細節,讓這段歷史更為鮮明可感。 1965 年裝設於澎湖白沙後寮的風力發電機。(圖像引用自澎湖縣政府文化局「澎湖記憶數位資料庫與檢索系統」) - 其實,在澎湖發展風力發電的構想,早在 1951 年便已有相關報導。1959 年,更有當地工廠技師成功自製風力發電機的消息,但也僅只是曇花一現,未能持續推展。直到 1960 年代初期,由台電一手主導的風機建設,才真正為澎湖的民生用電帶來實質影響。 根據報導,這座風機由台電修理廠技術人員「自行仿造丹麥設計製造」,於 1964 年底完工,準備運往澎湖後寮的牛頭山進行裝設。同時,高達 12 公尺的鋼骨水泥基座也已動工。台電估算,整體工程費用約落在新台幣 95 萬至 100 萬元之間。 1965 年 6 月 7 日,台電工程師杜樹林率領六名技術人員抵達澎湖,翌日正式動工,並於 7 月底完竣。後續的試運轉亦進展順利,只待冬季季風來臨,風機便能投入供電。 9 月 17 日下午 3 點,這部高達 18 公尺、重達 11 公噸的風機終於啟動,扇葉開始運轉,產生的電力亦成功併入輸電網絡,為澎湖的電力發展史揭開新頁。 值得注意的是,澎湖《建國日報》的一篇報導,揭露了更多關於這部風機能夠自動迎風、避風等等的技術細節: 全部採用全自動控制方式,利用風速迴轉儀,當季節風達到每秒五公尺以上時,風速繼電器動作開始,自動控制,再由風標所標示之風向,風向繼電器操作小馬達,使機身對準風向迎受正面風力,當時放鬆煞車。風翼逐漸轉動至每分鐘六0轉時,塔頂之發電機即可達到每分鐘九00轉之轉速,自動併聯供電。則運轉之中,遇有風向改變或強弱變動時,機身可自動調整方向,使在每秒五公尺至十五公尺風力均可利用,遇有強風時,機身自動轉動,使翼片與風向平行,避開正面風壓。 —— 看來, 1965 年裝設於澎湖的這部風力發電機,其所採用的技術,可能比我們所想像的都還要更為進步! 大致因為成本效益等種種考量, 1973 年,台電決定讓後寮風機停止運轉(相關故事,可參見〈尋訪風的來處:蔡文華與澎湖第一部風力發電機〉)。儘管這部風機的運作時間只有 8 年左右,它仍舊是臺灣風電技術發展史一個饒富意義的起跑點。 今天,臺灣與澎湖的風電建設正如火如荼地開展,並逐步成為能源轉型過程裡的中堅力量。隨著一座座風機的扇葉轉動,我們也終將實現前人的理想,將臺灣海峽裡的強烈海風,轉化為源源不絕的豐沛能源。 參考資料 〈澎湖計劃風力發電〉,《中央日報》,1951年4月28日第5版。 〈風力發電研試成功〉,《中央日報》,1959年3月1日第6版。 〈風力發電機 各方感興趣 縣農會請代製一部〉,《中央日報》,1959年3月4日第6版。 〈風力發電設備 台電著手試製〉,《徵信新聞報》,1963年7月13日第2版。 〈臺電擬開發新電源 研究風力發電 周春傳協理答覆省議員詢問〉,《中央日報》,1963年7月13日第5版。 〈利用風力發電 台電決在澎湖 裝風力發電機〉,《徵信新聞報》,1964年11月6日第6版。 〈澎風力發電機 下月底可竣工如效果良好 將普遍裝設〉,《徵信新聞報》,1965年1月9日第6版。 〈風力發電機 下週運澎湖道道地地是國產 試驗良好再續建〉,《徵信新聞報》,1965年4月17日第5版。 〈澎風力發電廠 九月間可啟用〉,《中央日報》,1965年4月17日第3版。 〈臺電將在澎 用風力發電〉,《中央日報》,1964年11月6日第3版。 〈利用風力發電 在澎進行試驗台電工程隊昨抵達 本月底可裝設完成〉,《徵信新聞報》,1965年6月8日第2版。 〈台電利用風力發電 第一座發電機 今在後寮試裝〉,《建國日報》,1965年6月9日第2版。 〈澎湖首座風力發電廠開始供電〉,《中央日報》,1965年7月6日第5版。 〈澎湖風力發電機 今正式啟用同時並納入供電系統〉,《徵信新聞報》,1965年9月17日第6版。 〈臺電在澎湖新貢獻 利用風力發電啟用情況良好〉,《中央日報》,1965年9月17日第3版。 〈後寮風力發電機 試車情形極良好〉、〈自動風力發電廠簡介〉,《建國日報》,1965年9月18日第2版。 草地郎,〈風力發電與澎湖建設〉,《澎湖建設》(1964.12.15),頁10。
2025.02.27
日月潭每天會升降兩公尺?抽蓄發電如何影響湖泊景觀
每逢乾旱,日月潭裡頭九隻青蛙疊在一起的「九蛙疊像」,總會成為新聞焦點。人們總以為:水面上能夠看見幾隻青蛙,反映的是日月潭的水資源是否充足。如果「九蛙」盡數露出水面,那就表示整個臺灣的乾旱嚴重,水情吃緊。 實際上,「九蛙」與日月潭的底部,還差了好一段距離。就算水位下降,使這些青蛙全數露臉,整個日月潭也還是保有85%的蓄水量。而且,這九隻青蛙的設計用意,也不是為了偵測水情,而單純是想讓大家注意到一個特殊現象——其實,日月潭的水面每天都在升降,而且落差高達兩公尺! 山裡面的湖泊,不像海水那般有潮汐變化,每天卻仍會有大量的水體消失、回流,這些水究竟流去了哪裡? 原來,日月潭的每日升降,其實是近代才有的現象。1985年,「明湖抽蓄水力發電工程」告峻以後,日月潭便開始成為抽蓄發電體系裡的「上池」。那些被引入管道、用於發電的湖水,則會流入「下池」(即明湖水庫)當中。 抽蓄發電的「蓄」,指的便是在夜間離峰時段運用剩餘電力,將「下池」裡的水重新抽回到「上池」蓄積。等到白天尖峰時段,再重新從「上池」引水發電。如此往復循環,日月潭的湖水也因此有了每日在夜間升高、在白天降低的現象。 時間來到1995年,「明潭抽蓄水力發電工程」也建設完成了,日月潭的每日升降,於是又變得更為劇烈。2001年,受聘於南投縣風景管理所的景觀設計師呂兆良先生,為了彰顯日月潭水位變化的這一特色現象,便著手設計「九蛙疊像」,並委託南投在地的藝術家沈政瑩先生進行製作。 緣於新聞報導的推波助瀾,「九蛙疊像」在今天的臺灣,已是廣為人知的特色景點。「九蛙滅頂」的特殊現象,也成了新聞媒體的關注焦點。有機會造訪日月潭,不妨仔細留意這九隻青蛙在湖面露頭的晝夜變化——其實,那才是「九蛙疊像」的原始設計者真正想讓你注意到的事情啊! 日月潭的「九蛙疊像」。(圖像來源:日月潭國家風景區網站) 參考資料與延伸閱讀 〈日月潭抽蓄發電成典範 光輝歷史 風華再續〉,《台電月刊》,690(2020.6),頁6-11。 許瑛娟,〈日月潭九蛙現蹤跡抽蓄水力發電兼儲能永續利用〉,《台電月刊》,725(2023.5),頁33-35。
2023.12.01
橫越中央山脈的電力聖火——1951年的「成功火炬」傳遞儀式
1952 年 1 月,《台電勵進月刊》的封面,刊登了一張頗有意思的照片。照片裡,當時的行政院長陳誠,正在「東西輸電線」乙線的竣工典禮當中,用雙手接過「成功火炬」。 原來, 1951 年底,東西輸電線工程中以木桿架設的乙線已經完成,島嶼東西兩側的電網即將首次串聯。對於臺灣電力發展史而言,這無疑是個值得慶祝的時刻。也因此,台電的「東西線工程處」,發想了一個十分特別的慶祝活動 —— 他們決定沿著東西輸電線,舉行一場跨越中央山脈的火炬輸送儀式! 1952 年 1 月的《台電勵進月刊》,封面以「東西綫竣工典禮成功火炬呈獻陳院長」為題。(圖片來源:《台電勵進月刊》,第61期) 傳遞聖火,很可能是仿效當時的臺灣省運動會。從 1949 年的第四屆省運會開始,各縣市的體育選手每年都會集體動員,將火炬接力運送到當屆運動會的舉行地點。而這類報導,在當時的報刊雜誌當中,總是十分顯眼。此外,聖火的傳遞,亦與電力輸送的意象頗為相符,援引這種儀式來慶祝東西輸電線首次啟用,似乎也相當合理。 1951 年 12 月 15 日,「東西線工程處」的東區工事組組長楊金欉帶領著八名同仁,在花蓮北方的立霧發電所(即今日的東部發電廠立霧機組)點燃寫有「台電」字樣的火炬之後,便朝著市區的台電東區管理處出發。後來,再轉往銅門發電所(即今日的東部發電廠銅門機組),走向能高越嶺道。 一行人擎著火炬走向海拔兩千多公尺高的山區,經過兩天時間,才終於來到能高鞍部,並由西區工事組組長王萬得帶隊接棒,將聖火繼續送到南投霧社、再帶往東西輸電線的西部端點 —— 萬大發電所。 手持「成功火炬」的西區工事組組長王萬得。(圖片來源:《台電十年》) 12 月 19 日上午,火炬抵達典禮現場,呈獻給行政院長陳誠,繼而交由台電總經理黃煇點燃會場當中的火炬臺。至此,這場跨越島嶼脊梁的「成功火炬」遞送儀式,終於大功告成,東西輸電線乙線,也在當日中午正式啟用。 今天,東西輸電線已卸下「東電西送」的任務,但是,當年台電前輩克服萬難、完成這項艱鉅工程的故事,不應被我們遺忘。2013 年,台電舉行的「舊東西輸電線一甲子慶祝活動」,重現了當年的「成功火炬」傳遞儀式。未來,東西輸電線所遺留的文化與精神遺產,也將持續由每個世代的台電人持續守護,永續傳承。 「成功火炬」抵達萬大電廠,象徵「東電西送」的計畫已然實現,當時的報紙亦將這一重大新聞消息列為頭版頭條。(圖片來源:翻攝自《中央日報》,1951年12月20日,第1版) 參考資料與延伸閱讀 台灣電力公司委託,國立雲林科技大學執行,《「四大電力場域文化資產清查委託服務案」舊東西線輸電線路期末報告》,2019。 林欣誼、陳歆怡著,《古道電塔紀行:舊東西輸電線世紀回眸》,臺北:台電,2018。
2025.07.28
離岸風機轉一圈,就夠你家用一天?
2025 年 1 月底,臺灣已設置的離岸風力發電機已達到 374 座,總裝置容量則來到 3.04 百萬瓩 —— 這些看上去十分龐大的數字,對於普遍的閱聽群眾而言,大致意味著臺灣的風機數量「越來越多」,風電在能源結構裡也「越來越重要」。 風機變得更多、更重要,說起來其實都有些抽象。那麼,有沒有一些相對微小的數字,能夠幫助我們更具體地了解風力發電機的運作效率呢? - 工研院「風力發電單一服務窗口」網站製作的圖文懶人包,就提供了一個有趣的小知識: 若以一座裝置容量為 8MW 的風力發電機來看,在風速正常的情況底下,它的扇葉每轉動一圈,就能夠提供 13 度電。而根據台電統計: 2023 年,臺灣家戶的每月平均用電量是 338 度,簡單換算成每日用電量,則大約在 11 度左右 —— 換句話說,這部風機每轉動一圈,就足夠供應一個家庭的當日用電! 目前,正在臺灣西海岸如火如荼進行的「大彰化離岸風力發電計畫」,便已設置了 111 座 8MW 的風機。同樣位於彰化外海的「海龍風場」,每部風機的裝置容量,更將達到 14MW ! 風電建設,是臺灣的現在進行式,它同時也正在逐步改變這座島嶼的能源供應模式。所有這些風機的轉動,不僅能夠為我們的生活創造更多潔淨能源,也將推動臺灣朝向淨零轉型的目標大步邁進。 台電公司所設置的離岸風機。(圖像引用自行政院經濟部網站) 參考資料與延伸閱讀 〈能源知識小學堂-再生能源篇〉,工研院「風力發電單一服務窗口」網站。(連結) 〈離岸風電裝置容量大躍進〉,「聯合新聞網」,2025年2月6日。(連結) 〈全亞首座 14 MW 風機機艙!西門子歌美颯擴大投資 帶動在地供應鏈〉,「WindTAIWAN」網站,2024年11月13日。(連結)
2025.03.04
「統一獅」其實是「台電獅」?台電棒球隊之於早期職棒聯盟的球員供輸
1990年,「中華職棒聯盟」的第一場比賽在臺北市立棒球場熱鬧開打,臺灣本土的棒球熱潮也隨之被推升至另一高峰。不過,這場球賽的觀眾,可能會驀然發現球場上的「統一獅」隊初代球員,多半都來自臺灣甲組成棒的另一支老牌隊伍,也就是台電棒球隊。 「統一獅」的建隊班底,竟然有一大堆台電球員,這是怎麼回事? 原來,在中華職棒創立初期的四支球隊當中,「兄弟象」與「味全龍」早在業餘棒球時代已開始培養球員,成軍較晚的「統一獅」與「三商虎」,只能從既有的成棒隊伍當中尋覓人才。於是,「統一獅」選擇以當時的甲組勁旅台電為目標,積極展開招募。影響所及,大批的台電球員在1989年以後改披統一的綠白戰袍。比如在中華職棒贏下第一場勝投的「杜老爺」杜福明、明星捕手曾智偵等人,都是從台電到職棒圈闖蕩的例子。 後來,陸陸續續也有許多職棒球員也都曾有台電經歷。近年來,最著名的大物級選手可能是綽號「神全」的強打者林益全。據說在台電打球的時候,球隊還特別在外野架設防護網,防止他把球打出球場、砸壞外頭的車窗玻璃呢! 令人頭痛的是,同樣的故事,在1996年「臺灣職業棒球大聯盟」成立的時候,又再上演了一遍。當年正逢台電棒球隊成軍五十周年,但陣中的主力先發卻紛紛轉投新的職棒聯盟,球隊也幾乎瀕臨解體。 雖然如此,能夠供輸人才於職棒聯盟,仍可說是一種貢獻於臺灣棒球的方式。今天,台電仍持續參與中華職棒二軍的交流盃賽,協助培訓新生代球員。不少現役的棒球明星,過去也都曾是台電的一分子呢! 台電棒球隊在「fun電營」當中帶領小球員們進一步認識棒球運動。(圖像來源:臺東縣政府網站) 參考資料與延伸閱讀 〈獅龍虎象各就各位 四支職棒準備上壘〉,《聯合報》,1989年1月17日,第10版。 〈不惜大量人財投資 統一走過艱辛路程〉,《民生報》,1991年10月13日,第5版。 〈台電老招牌 今年難挨 先發七人離隊 聯賽幾乎動彈不得〉,《民生報》,1996年5月30日,第4版。
2023.12.08
「單伸漢」的煩惱:1950年來自僻遠山區的台電員工投書
1950 年 10 月底,《台電勵進月刊》收到了一封署名為「單伸漢」的讀者來信。單先生服務於某個深山裡的水力發電廠,「每天除掉工作八小時以外,剩下時間就是休息睡眠,睡眠休息」,規律的不得了。 然而,山區裡的生活除了有些單調、令人疲乏之外,更令單先生感到困擾的是苦無戀愛對象。兩、三年下來,使他「精神上和心理上都感覺到莫大的威脅」。那時,普遍臺灣人的生活仍然較為拮据,山區的交通條件也仍不稱便利,像單先生這樣的台電員工,半年也難得有一次機會下山進城。苦悶之餘,他只好寫信到《台電勵進月刊》的「服務信箱」專欄,請編輯同仁幫忙想想辦法。 想當然,《台電勵進月刊》也沒能想到什麼好主意。在信件回覆當中,該刊編輯只能勉勵單先生改變心態,「如果能夠在深山裡面韜光養晦,養精蓄銳,對於你未來找尋對象的時候,未始沒有幫助。……在這個電力困難的時候,你們諸位現場人員,能夠多替公司服務,多發幾度電,造福大家,也就是造福你自己,閣下以為對嗎?」 ——事實上, 1950 年代台灣的供電來源仍以水力發電為主。換句話說,當時的台電公司。想必也會有相當高比例的員工服務於深山裡的水力電廠,並且也都會面對到類似的孤獨處境。那個時代沒有手機、網路、電視,一切娛樂內容仍相當貧乏,也難怪「單伸漢」先生會想要寫信求助了。 所幸,隨著臺灣公路網絡漸趨發達,汽車等運輸工具日益普及,平地與山區電廠之間的交通條件已經大大改善。另一方面,後來的台電也進一步改善山區電廠的住宿與生活環境,另外還增加了「僻地津貼」等各項福利。而為了幫助公司同仁撮合姻緣,台電也積極舉辦內部聯誼。 2018 年,桃園營業處舉辦的「牽手在桃緣」未婚聯誼活動,還因為高達三分之一的配對成功率而登上了報紙版面呢! 「單伸漢」先生的寂寞心事,刊登於1950年11月第45期的《勵進月刊》。 參考資料 〈寂寞.苦悶.空虛是您在山裡面的煩惱嗎?這裡給你一個答案〉,《台電勵進月刊》,4:9(1950.11),頁55。 〈台電桃園辦未婚聯誼 配對成功率1/3〉,「自由時報」網站,2018年8月19日發布。
2024.01.24
探尋大甲溪流域的壯闊水電足跡,見證臺灣近代化電力建設的成就
作者:林曉薇、溫郁琳 臺灣水力應用受地形限制影響極大,水力發電發展反映歷史及政治變遷、工程技術進展與自然地理的抗衡,更是促進產業經濟發展與生活便利性的重要資源。藉由電力發展,我們看見它如何長久且持續地改變了人類、環境、社會與物質之間的關係及世界。 大甲溪系統的水力電業文化資源,正是展現臺灣電業歷經利用自然地勢、日治時期電源發展計畫、美援時期工程規劃建設及近年來轉型生態電廠的最佳文化路徑潛力路線。 2016年文化部提出建構「臺灣文化路徑」概念,推動主題式、脈絡式的文化資產深度經營方向等議題。「台灣電力文化路徑」的提出,一方面是台電對於自身公司文化資產保存事務的階段性成果展現,以關注多元的有形及無形的文化遺產,利用「主題」突顯系統性文化資產保存觀點,完整詮釋不同主題及地域之路徑構成。另一方面強調文化觀光的應用成果,具有促進台電社會溝通及企業社會責任的多重效益。從流域延伸出的聚落、生活以及自然條件,以水文系統觀點結合週邊環境、電業、聚落及產業特色。展現電業發展影響下的土地、社群及生活的路徑規劃。是連結大眾與電業的吸引力元素。 臺灣中部的水電大動脈 大甲溪全長約124公里,因得天獨厚的地形落差及日本領臺初期採伐林業資源,奠定日治時期對於大甲溪的開發基礎,當時大甲溪蘊藏發電量達140萬瓩,是臺灣中部地區代表性的電業工程,發電量佔當時全島六分之一。 戰後的大甲溪電業工程,歷經美援時期經費支援,完成大壩及各電廠的建置。尤其是1973年封口蓄水的德基大壩,其壩高180公尺,是座混凝土雙曲線型薄拱壩,曾名列遠東第一高壩,目前依然是臺灣第一高壩。大甲溪水力發電網絡更是臺灣最大的「慣常水力發電」事業。 大甲溪流域發電從最上游德基水庫開始,流經德基、青山、谷關、天輪及馬鞍五個電廠,每滴水經過五次發電,發電尾水再流入石岡壩做為農業、工業及民生用水,為中部水資源的大動脈。而這五個發電階段,分別留下大甲溪流域的壯闊水電足跡,見證臺灣近代化電力建設的重要成就。 【圖-1】大甲溪全流域開發示意圖(圖片來源:根據大甲溪發電廠提供圖面再製) 走訪大甲溪,踏上「電業產業文化路徑」 大甲溪流域寬廣,多數電廠設施因在運作中不對外開放。我們推薦先拜訪對外開放的白冷大甲溪電力文物館、罣礙居以及馬鞍壩生態園區(預約制)為主,還有不可錯過的電廠冰棒,品嚐在地限定的「五葉松」口味;最後至取水灌溉新社地區的水圳設施「白冷圳」,體現水資源的多元運用。 【圖-2】「電業產業文化路徑」大甲溪流域地圖 1. 德基分廠(未對外開放) 德基分廠位於大甲溪水力發電系統的最上游,此區域的環境險峻,德基水庫導入國際技術及資金,奠定水力工程里程碑,而德基水庫大壩亦為臺灣第一高壩。因重大工程建設造成的殉職紀念碑,分別設立於德基及青山分廠中,是人類面對自然環境的挑戰證明。現今因風災後道路交通不易,仍為管制區。 【圖-3】德基水庫大壩高180公尺,為臺灣第一高壩 【圖-4】大甲溪發電廠青山分廠殉職人員紀念碑 2. 天輪分廠:白冷大甲溪電力文物館 白冷大甲溪電力文物館為電廠設立的對外展示空間,位於大甲溪發電廠行政中心的天輪分廠旁。天輪分廠可從廠房觀看壓力鋼管、發電機組及尾水等發電系統之場域,並有電力公園、有臺灣葉鼻蝠棲息的電廠隧道等,目前僅接受機關團體參訪預約。 此外,推薦拜訪由台電公司退休廠長創辦的電業主題展示館「罣礙居」,可以認識到不同面向的大甲溪,像是水力發電、中橫工程故事。 【圖-5】白冷大甲溪電力文物館 【圖-6】白冷大甲溪電力文物館內的獨特模型展示 3.馬鞍壩生態園區(預約制) 園區包含運作中的馬鞍壩,電廠將舊水閘門控制室,活化為展示空間,介紹大甲溪流域上的各分廠及機組特色,為水力發電系統的動態保存展示,並設置參觀步道及觀魚窗,以及「生態魚道」保護原種魚類族群洄游。 【圖-7】馬鞍壩生態園區 4.社寮機組(未對外開放) 社寮機組位於平地區域,是大甲溪最末端的電廠,發電後的尾水進入灌溉水圳系統。東勢、石岡、新社地區聚落的生活環境樣貌是臺三線客家文化的重要區域,可以藉由現有自行車路線探訪周邊資源。區域內有大甲溪水資源館、臺中客家故事館、土牛客家文化館等館舍,可理解到早期林業轉型,到生活與水的關聯性,以及客家族群的伯公(土地公)信仰。 台電電業本業之外的魅力 大甲溪另一項重要的水利建設「白冷圳」,是日治時期為供應新社臺地遍植甘蔗的灌溉用水,順應地形特色利用虹吸原理興建的水利設施,於日治時期竣工通水,現為臺中市文化景觀。 大甲溪上游主要發源於雪山、桃山、南湖大山等,大甲溪流域的林相及生態豐富,臨接雪霸國家公園、參山國家風景區、八仙山國家森林遊樂區等,也是大甲溪發電廠特別重視環境教育的重要原因,並曾針對德基壩至馬鞍壩間河段進行生態調查。此外,德基分廠及青山分廠周邊大甲溪右岸緊鄰雪霸國家公園南緣,上游支流的七家灣溪更是國寶魚櫻花鉤吻鮭的重要棲息地,在原住民文化、生物多樣性、河川教育及電業水源的永續上,具有關聯性意義。舊稱明治的谷關地區,沿途有溫泉、峭壁溪谷、臺灣二葉松及五葉松,充滿自然魅力。 「台灣電力文化路徑」之理念定位是透過水力發電文化路徑的規劃,一方面理解臺灣電業發展的產業歷史及技術脈絡;另一方面也呈現臺灣島嶼利用特殊地形及水文系統所衍伸的獨特取水、用水設施。 大甲溪流域的壯闊水電足跡,見證臺灣近代電力建設的成就,這些在歷史上累積的發電歷程,展現自然與人文風貌交流,持續動態轉變,透過「台灣電力文化路徑」創造出可供當代人獨特尺度與視野的身心文化體驗,重新連接不同世代人的故事,共同創造當代的記憶。 參考資料: 中原大學建築系(林曉薇主持)(2022)「臺灣電力產業文化路徑規劃調查研究案期初報告書(修訂版)」,台灣電力股份有限公司,未出版。 中原大學建築系(林曉薇主持)(2021)「臺灣文化路徑整合推動平台執行計畫(第一期)勞務委託案成果報告書」,文化部文化資產局,未出版。 李瑞宗(2018)。大甲溪:水電俱樂部。台灣電力股份有限公司。 魏佳卉(2017)。大甲溪流域水力暨永續發展史特刊 大甲溪發電廠 水力開發蛻變與綠能永續。台灣電力股份有限公司大甲溪發電廠。 國立雲林科技大學(2019)。台灣電力股份有限公司四大電力場域文化資產清查委託服務案/大甲溪流域。台灣電力股份有限公司。 黃俊銘、黃玉雨(2021)。《臺灣近代化文化資產 : 知水.溯源 : 22處水利文化資產導讀》,臺中:文化部文化資產局。 經濟部水利署中區水資源局 https://www.wracb.gov.tw/8831/8854/9291/?id=9293 馬鞍水力發電廠 http://map.net.tw/taipower/item/082/
2024.07.17
戰爭結束後,只有溪水兀自奔流——讀《大甲溪:水電俱樂部》
一本關於河流與水力電廠的歷史書,可以用怎樣的形式進行書寫? 通常來說,普遍作者會採取的方法,應是以第一座電廠的建設為起點,並且漸次追溯整個水系當中各種電力相關工程的興築。所有這些工程,必然涉及諸多新技術的導入,故而這本書勢必也得向讀者介紹一些水力發電的工程知識。再者,電力事業的經營,必然是整個團隊努力的成果,故而這本書應該還要尋訪曾經參與其事的前輩,蒐集他們的記憶,配合上既有的文獻材料,使整個電業故事的全部面貌更形完整。 換句話說,打開這本書,你預期會讀到的,應是電廠沿革、工程知識、人物採訪等等。不過,單就前兩種內容的性質來說,免不了要讓人感覺到些許冷硬。為使整部著作不致因為收納大量的資訊細節而削弱其可讀性,如何透過文學技巧,重新進行發想、詮釋,便顯得十分重要。 大甲溪與毗鄰於溪側的天輪分廠(圖像來源:交通部觀光署參山國家風景區) 深邃未知的地域風景 《大甲溪:水電俱樂部》便是在電業文化資產的書寫當中,導入文學性手法的一個嘗試。作者李瑞宗長期以臺灣的山林、古道為主題,撰寫過大量的政府部門出版品,是饒富經驗的寫手。而他顯然為這本關於河川的著作,導入了他慣常使用的自然與人文書寫手法。 單從章節名稱來看,無論是第一章「美麗的大甲溪」、第二章的「遇山林」、第五章的「最深邃」,乍看更像是某種踏查手記。事實上,作者也確實是以大甲溪的踏查作為全書起點—— 離開出海口,明日我們將沿大甲溪上溯,那是一個更深遂,更未知的地域。(頁13) 寫在第一章前頭的這句話,明白揭示了這本書的主調。也就是說,大甲溪流域各個電廠的故事,也將隨著這樣一個實體空間的追溯過程,次第展開於書中。 大甲溪發電廠「馬鞍壩生態園區」裡的秘境美景(圖像來源:臺中市政府觀光旅遊局「大玩台中」網站) 既是以歷史文化為主軸,本書的撰寫也勢必要融入大量的歷史材料,並作適切的安排。值得注意的是:為了使故事更為豐富完整,作者徵引了各種各樣的文獻,使細節變得更為厚實。譬如第五章寫到電視明星羅敏曾於德基水庫服務的故事,作者特意引用了1980年代的電視出版品,只為了更立體地描繪其人物形象。第二章寫到大甲溪上游的特有種「臺灣鱒」(即今天人們所熟知的櫻花鉤吻鮭),作者也特別從日治後期的水產雜誌與登山雜誌當中找到時人文章,藉以呈現過去的人們如何在這條溪裡捕捉鱒魚。 大甲溪中游的谷關水庫。(圖像來源:經濟部水利署中區資源分署網站) 「大甲溪開發事業」的起動 從水圳到溫泉,從派出所到火車站,前兩個章節聚焦於日治以前的大甲溪,僅有一個小節觸及1911、1922設立的兩個發電所。從第三章「白冷與天冷」開始,本書的另一主角,也就是「大甲溪開發事業」才正式登場。 這個章節,作者特意請人翻譯了日人渡邊秀幸(前「臺灣電力株式會社」員工)寫於1946年的一篇長文,幫助我們掌握最要緊的歷史癥結。原來:整個大甲溪電力開發計畫,一個主要理由是為了供應海軍化學燃料廠的電力所需。換句話說,大甲溪的堰堤與發電所的初始興築,都與第二次世界大戰有密切關聯。不惟如此,1950年代初,一度陷入停擺的天冷發電工程,也因為韓戰爆發所促成的美援挹注而得以恢復。從這個角度來看,整個大甲溪的電力事業,其實與二十世紀中葉發生於東亞地區的戰爭息息相關。時至今日,戰爭已成遙遠歷史,只有溪水仍兀自奔流,持續為島嶼提供發電所需的水源。 如同其他以電力文化資產為主題的著作,本書亦帶入大量的人物採訪,藉以帶出20世紀後期迄今服務於大甲溪電力事業的人群及其生活樣貌。有趣的是,本書處理這些訪談材料的手法頗具巧思,不僅僅是回憶的引述,作者更帶入了自己與這些受訪者的互動,以及他對於人物心緒揣想。譬如第六章「整併一家」寫台電殉職員工丁世凱的故事,作者便把焦點轉移丁世凱的么兒身上,描摹其成長過程裡的心境變化。故事最末,則以作者對於事過境遷、歷史湮沒的感嘆作結。類似這樣的處理手法,也使得書裡的每個人物故事顯得益發生動。 美麗的大甲溪流貫於山谷之間。(圖像來源:交通部觀光署參山國家風景區網站) 電廠的故事可以如何講述 至於水力發電涉及的專業知識,本書的交代辦法亦可謂獨樹一格。在第七章「光明回首」當中,作者化身為不斷發問的「大哉」,求教於電廠員工「鄭子」,將大量問題集中在一個用對話體寫成的小節當中解說完畢。何謂「壩」、何謂「堰」,「虹吸管」與「倒虹吸管」,各種名詞解釋率皆展開於對話當中,也讓原本生硬的技術知識因此能較為軟化、更加親人。 呼應全書最末的疑問:「一本專講電廠的書,有甚麼引人之處?」(頁257)《大甲溪:水電俱樂部》裡種種別出心裁的寫作設計,顯然就是作者的答覆。本書的結尾處引用了美國小說家約翰.厄普代克(John Updike)的一句話:「我認為書應該有秘密,就像人那樣。這些秘密應該成為敏感讀者的額外獎賞,或者是一種潛意識的顫動。」若本書的種種心思能夠引起你的共鳴,或許你也會在書頁之間,尋得那樣一種獎賞與顫動。 *對於本書有興趣的讀者,趕快點擊連結,到「國家網路書店」下單購買吧! 精彩段落節錄 德基水庫裡的電視明星 羅敏,1960年次。1983年大學畢業後,先到德基水庫當簡報員。她唸書的時候,有人聽她的聲音好,字正腔圓,認為應該去當播音員,她也曾想過,走上這條路也不錯。羅敏從小在各種演講比賽出盡鋒頭,很多人知道她要參加的演講比賽,就不必去,沒得比了,因為她總是一次又一次把冠軍拿回家。 東海大學畢業,她放棄與電視台簽約,到德基水庫工作,擔任「簡報員」,每天面對一群一群不同的群眾,按羅媽媽及羅敏的形容,羅敏可稱是德基水庫「一枝花」了。她長得自是端莊大方,笑容親切和善,很有人緣。 羅敏很不好意思地說:「有好多遊客好像不是來參觀水庫的,而是專程來找羅敏簽名、合照。尤其是她主持了「愛之橋」之後,去參觀德基水庫的遊客,都指名要找她,讓她在工作中受到不少讚美,也受到不少困擾。 ——張佩蘭,〈華視新鮮人羅敏〉,《華視綜合周刊》,645(1984),頁117。 1983年初還在唸大學的時候,羅敏就曾參與台視電視劇《一千個春天》的拍攝。1983年12月華視招考主持人,她在德基看到訊息,也去報名面試,年底成為華視《愛之橋》節目主持人(楊光友一同主持)。1984年2月底離開德基水庫,正式進入華視,這一年她24歲。同年4月,《一千個春天》在台視播出。在華視,除了擔任新聞主播,還兼主持《每日一字》教學節目,每天晚上7點25分播出5分鐘,這也是5、6年級生的共同回憶。後來,聽說羅敏遠嫁美國。 她們三人都未婚,都住單身宿舍。1988年6月,張鳳齊也調離德基發電廠,現任職輸變電工程處中區施工處。德基不只三枝花,而是步步生花。德基的歷任簡報員有張鳳齊、林夙芬、羅敏、羅雅齡、黃秋芬、洪秀玲、張美春、張雅君等,後來幾乎都嫁給台電人,特別是大甲溪發電廠上班的台電人。 簡報員從1982年設立,最初稱接待員,有2名,1983年增為3名,改稱簡報員,1984年3月又減為2名。1999年921地震之後,中橫公路受阻,遊客無法進入德基參觀,簡報員就裁撤了。簡報員制度大約歷經18年(1982-2000)。 (頁166-167) 青山分廠的洪水危機 2004年6月30日,青山分廠因敏督利颱風影響,全廠戒備。7月1日,颱風解除,但中橫公路已經崩壞受阻,當晚又開始下起大雨。7月2日,工程人員無法出來,只聽說德基發電廠淹了,天輪發電廠淹了,青山發電廠附近的河床淤高,廠房不斷滲水。到了晚上10點德基水庫排洪,青山發電廠因為停電,無法得知此項訊息,雨水與洪水就這樣灌下來了。 在青山分廠,遇到洪水並不是第一次。啟動標準作業程序來應付危機,大家早就演練過,但大水來得又急又猛,不是尾水倒灌,卻反過來,自通風口往下沖,像瀑布一樣。青山分廠約留下12個人,在廠房內試盡任何辦法仍無法將水排出,唯一的通風口卻沒有方法堵住,底部的抽水機就算全力啟動,但上方的發電機是無法搶救了。洪水由上而下,竄進發電機室,往下瀉入水輪機室。黃濁的水伴隨泥沙與土石,像小蟲般嚙咬機器,全部泡湯了。水不斷湧入,眾人在等待,最後宋金和副廠長說: 「撤退吧,我負責。」 那是7月3日早上10點,眾人搭乘電梯離開,升上地面,走出洞口,這時開關場已全部積水,野溪變成大溝渠無法通過,彷彿老天幫忙,就那麼巧有根很大的木頭橫躺成橋,眾人魚貫而行,10點10分回到辦公室,盯著螢幕監看廠房情況。10點15分突然啪地一聲,銀幕黑了,風扇停了,燈沒了,所有電力消失,青山與外界完全隔絕。 10多年後回想這一幕,廖欽秋說: 「我們都欠他一條命!」 當時撤退的決定,日後一定有寫不完的報告與說明。堅守陣地很勇敢,宣布撤退更是極大的承擔與煎熬。 留在青山的人,繼續困守好幾天。向西,往谷關壩的道路早被洪水沖壞了;向東,往德基的道路因山石崩落,也是柔腸寸斷。他們只能留在這裡待命。有傳言說,公司會派直升機來救他們,真的嗎?廖欽秋每日翹首,望眼欲穿,七天之後,果真直昇機飛至,冉冉降下。直升機降落那一刻,青山的人都跑出來,望天空,不住招手。 (頁226-227)
2023.12.15
