最後談到這半年來趕工的情形,他笑著說這半 年都不知道日子怎麼過的,手邊一本重複使用的筆 記本,每次會議重點都會記錄在筆記本上,原本 2-3 年才會加入一疊新的筆記紙,「屏鵝電纜地下化開始 之後,才半年就寫滿了。」對於工程的成果,他表示 工程人員都是低著頭做事,很少抬頭看天空,這次 工程之後,現在的他常會注意道路天際線,「每天上 班都會走台 1 線,才發現電纜真的很影響視覺,原來 沒有電纜線的天空可以讓人感到這麼舒服與放鬆。」 他也提到,電纜下地後,可以大幅提升供電及通信 品質,希望民眾都能注意到這項工程的價值。
不計較得失 全體一起找出解決方案
此項計畫中,除了工程面的跨部會合作,屏東 縣政府也動用大批警力到現場支援交維工作。交通 警察隊副隊長程大維被指定為屏東縣政府的聯繫窗 口,「5月時已知道有這項計畫,但當時還無法想像 工程量體有多大。」程副隊長指出,一直到 6 月第一 次參加跨部會的橫向溝通會議,才了解計畫全貌, 「時間竟然這麼短,而工程量體又這麼大。」
「一開始的會議上,有很多的爭執,因為每個 單位的專業與做事方法不同,當然就有不同的考 量。」他以警隊為例,既要保持交通順暢,又要支持
施工單位讓他們能維持應有進度,「交通疏導和工程 進度哪一個比較重要?」
開會就是為了一起找出解決方案,依據他的觀 察,三工處和台電為了工程進度彼此合作,也都有 妥協之處。「還好公路總局三工處吳處長及台電屏東 區營業處顧處長在溝通及執行過程中,身段都很柔 軟,確實對工程進度有很大的助益。」施工期間, 警隊也付出相當大的心力,兼顧工程進度與交通順 暢,「交維工作原本應由路權單位或施工單位負責, 而這些工作都由警隊攬下來了。」
在車流量最大的水底寮路段,基於縣府立場, 不得不要求施工單位在暑假期間停工,「台1線 436K至445K的9公里,我們要求於暑假期間暫停 施作,但9月之後,警隊調動大批警力協助調撥路 段的交通疏導工作,放寬施工路幅,協助與周邊居 民、商家協調,讓施工進度能趕上原訂計畫。」
程副隊長說,警隊在疏導交通之外,大家都看 見施工單位是多麼努力在執行任務,「台電的夥伴讓 人感佩。」最後那幾天,所有的人力都集中在水底 寮,密密麻麻的工程車和施工人員,全都在為最後 一哩路而不分彼此的趕工,「那個畫面真的會讓人感 動。」

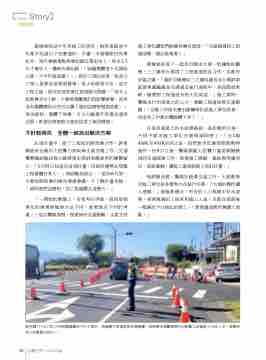

  從民國 111 年 7 到 12 月屏鵝電纜地下化工程中,為兼顧工程進度與交通順暢,屏東縣交通警察隊共出動警力支援達 17,925 人次,是順利 完工的重要功臣之一。
