Page 9 - 《台電月刊》2017年1月號第649期
P. 9

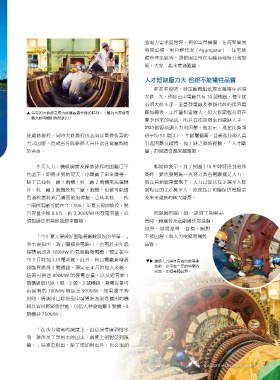

▲ 每年的大修都是電力修護處最忙碌的時刻。(圖為大潭發電 ▲強電力需求面管理,例如需量競價、住商型簡易▲
廠大修時機組拆卸狀況) 時間電價、用戶群代表(Aggregator)、住宅能
源管理系統等,期使用電量在尖峰負載時有效抑
後歲修排程,同時大修排程也必須以重疊拆蓋的 低,大家一起來度過難關。
方式因應,造成各分隊維修人員往返各電廠間疲
於奔命。 人才短缺壓力大 但絕不能犧牲品質
冬天人力、機組調度及維修排程的困難已不 莊進華說明,發電廠機組依規定每兩年必須
在話下,即將來到的夏天,也隱藏了重重隱憂。 大修一次,例如台中電廠共有 10 部機組,每年就
除了已知核一廠 1 號機、核二廠 2 號機無法運轉 必須大修 5 部,全臺發電廠及委辦代修的民營電
外,核一廠 2 號機及核二廠 1 號機,也都可能因 廠加總後,工作量相當龐大,但大修期程必須在
用過核燃料池已滿而被迫停擺。意味著核一、核 夏季到來前完成,所以往往會發生到處缺人手、
二兩核電廠可能在今(106)年夏天提前除役,裝 時時都要抽調人力的困難。他表示,現在技術領
置容量少掉 8.8%、約 3,300MW 的發電容量,必 班平均 55 歲以上,年齡層偏高,且新進技術人員
須想辦法用其他能源來彌補。 引進困難及緩慢,加上缺乏維修經驗,「人才斷
層」的問題會越來越嚴重。
「今年夏天要做好面臨最嚴峻狀況的準備。」
吳士襄指出,為了彌補供電缺口,台電於去年底 賴如椿表示,到了民國 110 年時將達到退休
採購兩部各 300MW 的氣渦輪發電機,預定在今 高峰,雖然發電處一直努力為各電廠補足人力,
年 7 月時加入供電系統。此外,林口電廠新增超 但在員額總量管制下,人力已從以往 3 萬多人降
超臨界燃煤 2 號機組,預定在 4 月時加入系統, 到現在的 2.6 萬多人,恐成為公司確保供電穩定
屆時可挹注 800MW 的發電容量。以及通霄新 1 及未來發展的極大隱憂。
號機組取代原 1 號、2 號、3 號機組,發電容量可
由原有的 760MW 增加至 900MW。如果還不夠 問題歸問題,但一談到工期與品
用時,將調用已除役但申請獲准為緊急備用的機 質時,賴處長及莊副處長都強調,
組以資因應緊急供電,包括大林發電廠 3 號機、4 如 質、 如 期 是 唯 一 目 標, 絕 對
號機共 750MW。 不能因趕工和人力吃緊而犧牲
品質。
「在水力發電的調度上,因必須考慮到枯水
期、耕作及工業用水的因素,調度上相對受到限 維修人員需具有高度的專業
縮。」吳進忠指出,除了增加供電外,也必須加 技術,必須在一定的時間內
完成,更須兼顧品質。
tpcjournal.taipower.com.tw 7
