Page 67 - 台電月刊 vol.710
P. 67

 小人物大故事
  全國離岸風電
 併網基地的工程先鋒 連吉昌

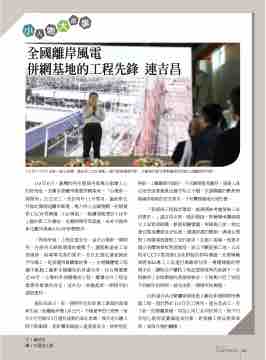

110 年 11 月 21 日彰一竣工典禮,連站長上台分享彰一進行屋頂鋼梁吊裝,正值強勁東北季風鋼梁吊放施工困難情形內容。
110年6月,臺灣的再生能源再度傳出振奮人心 的好消息,全國首座離岸風電併網基地-「台電彰一 開閉所」正式完工,並於同年11月啟用,協助彰化 外海北側廊道離岸風電,電力併入全國電網,初期提 供1.5GW併網量(150萬瓩),後續搭配預計114年 上線的彰工升壓站、永興開閉所等設施,未來可提供 彰化離岸風場 6.5GW 併網需求。
「對我來說,工程首重安全。這次台電彰一開閉 所,在惡劣天候與環境的挑戰下,還能夠達成工安 高規格、現場零災害的要求,並且比預定進度提前 半年竣工,是我覺得最驕傲的事。」台電輸變電工程 處中區施工處彰化檢驗站站長連吉昌,在台電服務 近40年,主導的多項變電站工程,屢獲公共工程金 質獎等專業的肯定,這次也一肩挑起彰一開閉所的 建設重任。
連站長表示,彰一開閉所位於彰濱工業區的海埔 新生地,距離海岸僅 150 公尺,不僅夏季烈日煎熬,每 年 9 月至隔年 3 月還有強勁的東北季風,飛沙走石讓人 睜不開眼睛,更影響現場施工進度與安全。他特別記
文|黃詩芬
圖|中區施工處
得彰一2樓鋼梁吊裝時,不只鋼梁搖晃劇烈,現場人員 在高空頂著強風也幾乎站立不穩,全靠團隊的默契與 現場高規格的安全要求,才有驚無險地完成任務。
「我認為工程設計階段,就要開始考慮現場工安 的需求。」連吉昌在彰一設計階段,即輔導承攬商建 立工安管理組織,參與相關會議。現場施工前,他也 會召集承攬商及分包商,透過詳盡的簡報,溝通台電 對工地環境設置與工安的要求。在施工現場,他要求 建立承攬商看板管理制度,更以不斷巡視工地,以及 利用CCTV監控與LINE群組的即時溝通,並督導廠 商將BIM導入工安進行風險評估等,種種積極的管 理手法,讓他在不犧牲工程品質與效率的前提下,全 程維持工安與環境的高規格要求,才能夠只花了短短 不到兩年的時間,就完成彰一開閉所的興建。
目前連吉昌正緊鑼密鼓地投入鄰近彰濱開閉所興 建工程,預計將於 113 年完工啟用。連吉昌表示,有 了彰一的經驗累積,再加上同仁共同的努力,他不只 有信心能再度圓滿達成任務,更要讓工程品質與效 率,成為台電的驕傲!
TAIPOWER 65
No.710





















































































   64   65   66   67   68
