最新消息

:::

114年9月核一廠除役工作進度報告

本月核一廠除役工作進度:

1.台電公司於111年7月7日函送「核一廠氮氣槽室內設備及管線拆除作業計畫」予核安會審查,核安會於114年2月18日同意備查。本項拆除作業已於114年9月開工。

2.台電公司於111年8月3日函送「核一廠一、二號機主汽機及飼水加熱器及其附屬設備等拆除作業計畫」予核安會審查,目前核安會審查中。

3. 台電公司於111年12月2日函送「核一廠廢氣廠房內外飼水加氫產生系統設備拆除作業計畫」予核安會審查,核安會於114年1月6日同意備查。本項拆除作業已於114年9月開工。

台電公司於114年1月20日向核安會申請核一室外乾貯設施運轉執照,核安會於5月1日核發核一室外乾貯設施運轉執照,台電公司自5月5日開始執行核一室外乾貯設施運貯作業,一號機爐心燃料已於8月26日全數移出。114年9月,台電公司開始於核一廠二號機進行室外乾貯統合演練,完成後將執行二號機爐心燃料退出作業。

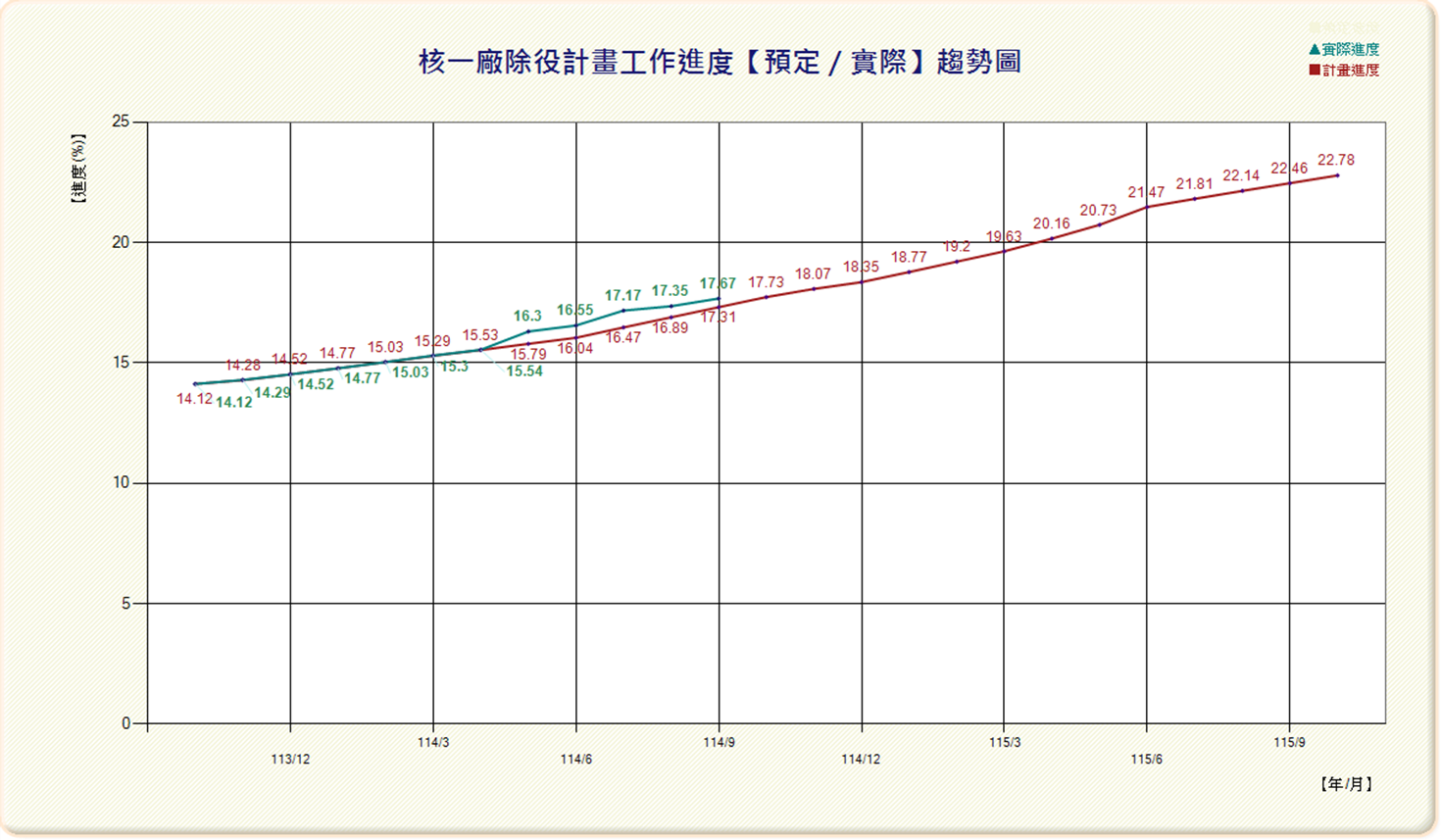

台電公司於111年7月7日函送「核一廠氮氣槽室內設備及管線拆除作業計畫」予核安會審查

預定工程總進度:17.67%/實際工程總進度:17.31%
