115年8月核一廠除役工作進度報告

本月核一廠除役工作進度:

1. 台電公司於111年8月3日函送「核一廠一、二號機主汽機及飼水加熱器及其附屬設備等拆除作業計畫」予核安會審查,核安會於115年1月2日同意備查,拆除作業已於115年3月展開。

2.台電公司於115年1月2日函送「核一廠主煙囪設備拆除作業計畫」予核安會審查,目前已進入實質審查階段。

3.台電公司於115年8月27日函送「核一廠反應器廠房PHASE-I設備拆除作業計畫」予核安會審查,目前程序審查中。

台電公司自114年5月5日開始執行核一室外乾貯設施運貯作業,一號機爐心燃料已於114年8月6日全數移出,二號機爐心燃料已於115年7月2日全數移出。迄115年8月底,已完成二號機第9筒護箱(室外乾貯設施第15筒)燃料挪移作業,並接續執行運貯作業。


高放、低放、除役、乾貯、中期暫存

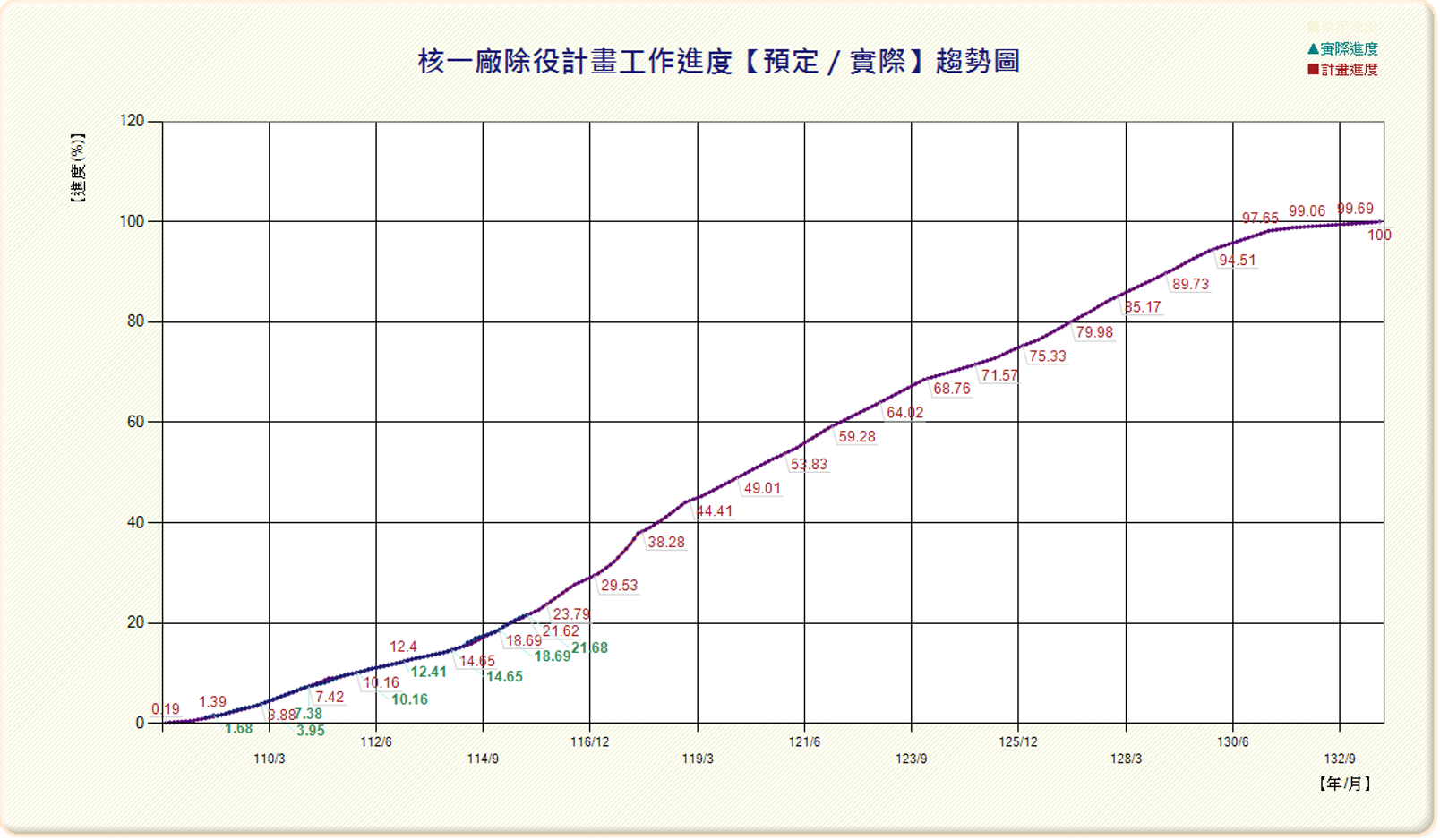

預定工程總進度:21.62%/實際工程總進度:21.68%
