本月核一廠除役工作進度:
1.台電公司於111年8月3日函送「核一廠一、二號機主汽機及飼水加熱器及其附屬設備等拆除作業計畫」予核安會審查,核安會於115年1月2日同意備查,拆除作業已於115年3月展開。
2.台電公司於111年12月2日函送「核一廠廢氣廠房內外飼水加氫產生系統設備拆除作業計畫」予核安會審查,核安會於114年1月6日同意備查。本項拆除作業已於114年9月開工。
3.台電公司於115年1月2日函送「核一廠主煙囪設備拆除作業計畫」予核安會審查,目前已進入實質審查階段。
4.核安會於115年4月29日來函同意豁免核一廠執行系統化學除污作業。
台電公司自114年5月5日開始執行核一室外乾貯設施運貯作業,一號機爐心燃料已於114年8月26日全數移出。114年10月,台電公司完成核一廠二號機室外乾貯統合演練,並於完成後接續展開二號機燃料退出作業;迄115年4月底,已展開二號機第6筒護箱(室外乾貯設施第12筒)裝載作業。

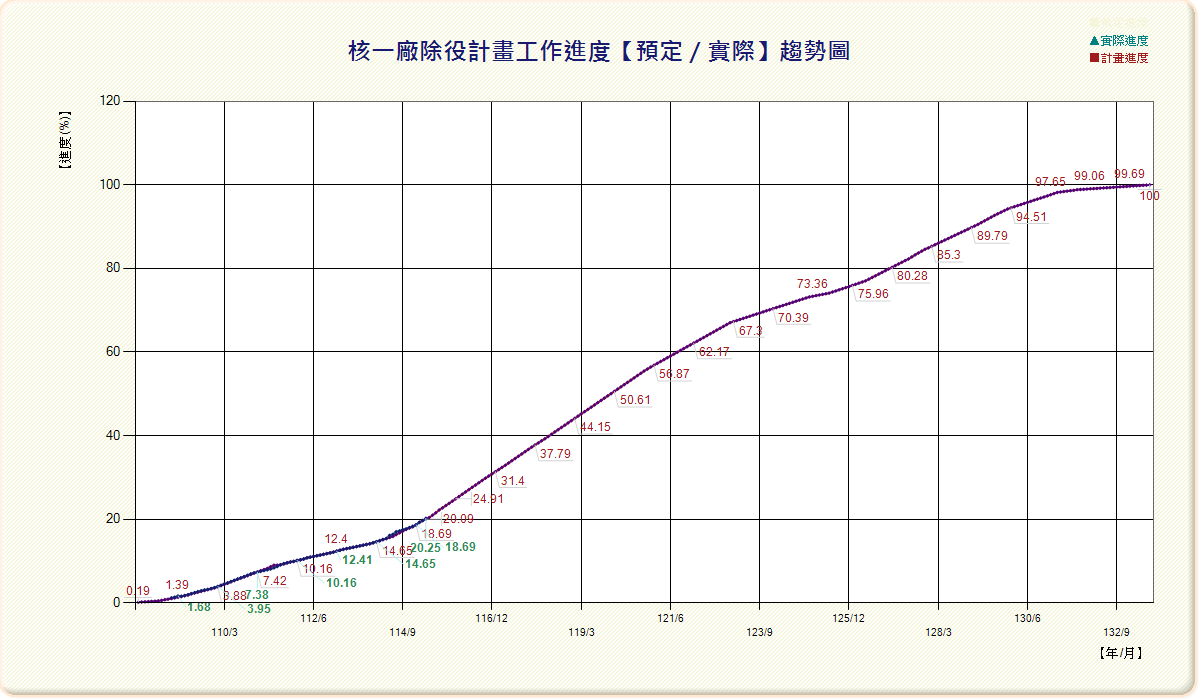

預定工程總進度:20.09%/實際工程總進度:20.25%
