115年5月核一廠除役工作進度報告

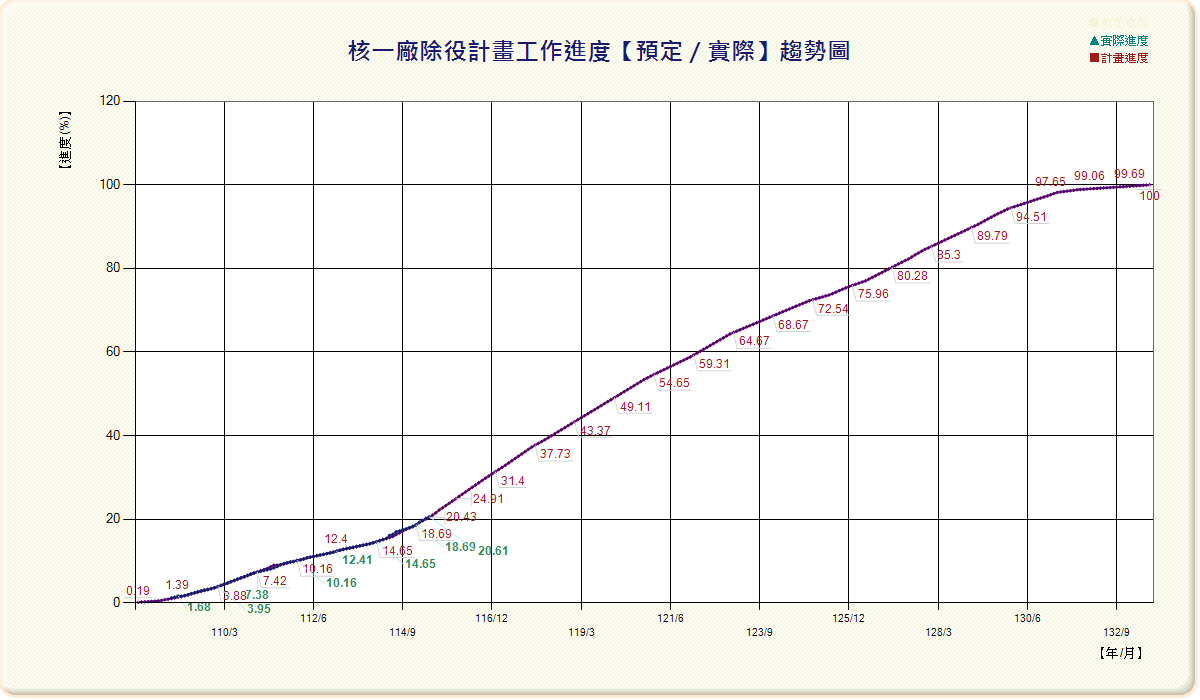

本月核一廠除役工作進度:
  1. 台電公司於111年8月3日函送「核一廠一、二號機主汽機及飼水加熱器及其附屬設備等拆除作業計畫」予核安會審查,核安會於115年1月2日同意備查,拆除作業已於115年3月展開。
  2. 台電公司於111年12月2日函送「核一廠廢氣廠房內外飼水加氫產生系統設備拆除作業計畫」予核安會審查,核安會於114年1月6日同意備查。本項拆除作業已於114年9月開工,已於115年5月完工。
  3. 台電公司於115年1月2日函送「核一廠主煙囪設備拆除作業計畫」予核安會審查,目前已進入實質審查階段。
  4. 核一廠爐心燃料退出後執照文件已於115年5月8日獲核安會備查。
台電公司自114年5月5日開始執行核一室外乾貯設施運貯作業,一號機爐心燃料已於114年8月26日全數移出。114年10月,台電公司完成核一廠二號機室外乾貯統合演練,並於完成後接續展開二號機燃料退出作業;迄115年5月底,已展開二號機第7筒護箱(室外乾貯設施第13筒)裝載作業。
